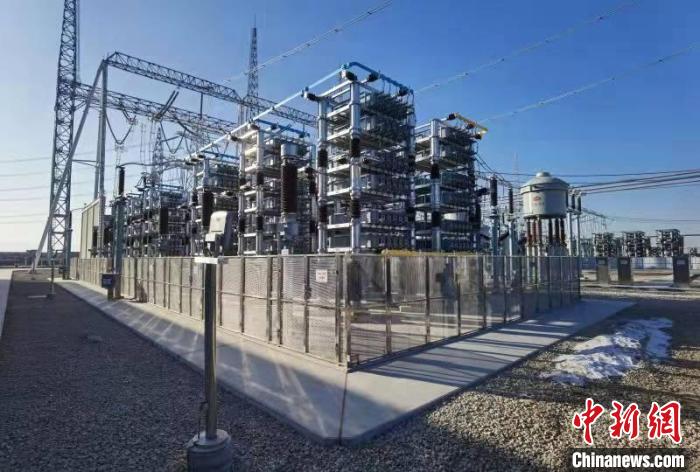

記者16日從國網山西省電力公司獲悉,12月16日06時12分,晉北1000千伏變電站4號主變壓器系統調試工作按計劃完成,標志著晉北1000千伏變電站主變擴建工程投運。至此,該公司“西電東送”通道調整系列工程“7+2”中的晉北、晉中1000千伏變電站主變擴建工程均完成投運。
“西電東送”通道調整系列工程是山西省2021年度重點建設項目,該工程全部投運后,將解開山西與京津冀電網之間的1000千伏/500千伏電磁環網,通過晉中、晉北兩座特高壓變電站匯集山西網內盈余電力,增加榆橫-濰坊、蒙西-天津南“兩橫”特高壓交流通道的送電容量,提高山西電網整體外送電能力,緩解受端京津冀負荷中心日益緊張的用電局面。同時,對促進山西北部新能源消納及送出、帶動山西經濟轉型發展具有重要意義。
據了解,本期工程歷時一年建設,新建1000千伏主變壓器一組,增加變電容量300萬千伏安,擴建4組210兆乏低壓并聯電容器,工程總投資4.88億元。
